Status september 2026

Rivearbeidene på Haslevangen 15 nærmer seg ferdigstilt. Massetransport av rivemasser er godt i gang, og de nederste etasjene rives i disse dager.

I tillegg til riveentreprenøren, er nå også grunnentreprenøren i gang i sør-enden av tomta.

I forbindelse med planlagt grunnarbeid og fjelluttak, vil det utføres noe pigging av fjell. Pigging er sterkt støyende arbeider, og slikt arbeid er søkt dispensasjon til å utføre i tidsrommet 08.00-17.00 med én times pålagt pause 11.00-12.00. Sterkt støyende arbeider vil måtte utføres med jevne mellomrom frem mot jul iht. vedtak.

Støyende arbeider skal innrette seg etter innvilget støydispensasjon fra bydelsoverlegen til enhver tid. Vedtak om dispensasjon fra Støyforskriften kan leses i sin helhet på https://einnsyn.no/.

Det vil snart etableres en ny innkjøring til området ut mot Haslevangen, nærmere spisslønnen. Etter hvert som arbeidene skrider frem, vil denne erstatte dagens innkjøring.

Vi beklager eventuelle ulemper arbeidene medfører og takker for forståelsen.

Ved spørsmål eller henvendelser knyttet til arbeidene, ta kontakt med byggeplassledelsen i Vedal.

Kveldsarbeid 27.08.26

Nå står kun delen nærmest Økernveien 94 igjen. Dette må rives etter arbeidstid av hensyn til leietakerene i Økernveien 94. Arbeidet med å rive dette vil derfor starte 18.00, og pågå utover kvelden, senest til 23.00.

Arbeider frem til kl. 19.00 gjennomføres i henhold til innvilget støydispensasjon. Arbeider etter kl. 19.00 skal gjennomføres innenfor gjeldende grenseverdier i støyforskriften.

Vi beklager eventuelle ulemper dette medfører og takker for forståelsen.

Ved spørsmål til arbeidene, ta kontakt.

Midlertidig avsperring av vei og fortau

I forbindelse med rivingen av Haslevangen 15 vil deler av fortauet og kjørefeltet i Økernveien nærmest fortauet bli midlertidig sperret av i perioden 25. august–4. september. Sperringen settes ut iht. vedtak i natt.

Sperringen er nødvendig for å ivareta sikkerheten under rivearbeidene og er godkjent av Oslo kommune, Bymiljøetaten. Fotgjengere vil bli henvist til fortauet på motsatt side av Økernveien via eksisterende overganger. Sperringen tas bort i helgene. Se sperre- og skiltplan nederst i saken.

Fortauet langs Haslevangen ble sperret av 12. august og vil være avsperret over en lengre periode av hensyn til byggearbeidene.

Vi beklager eventuelle ulemper dette medfører og takker for forståelsen.

Status august 2026

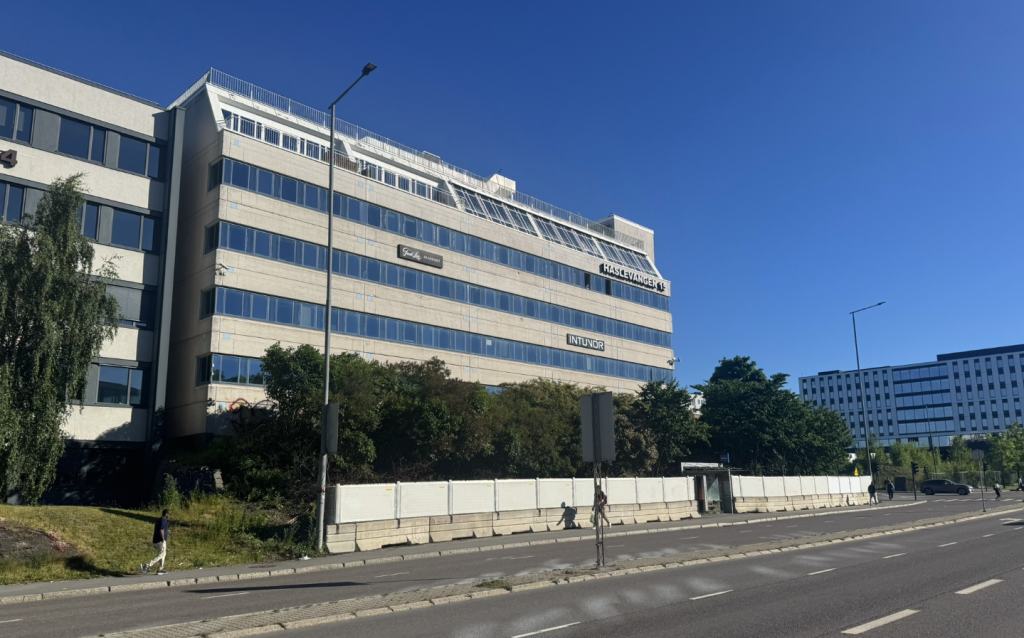

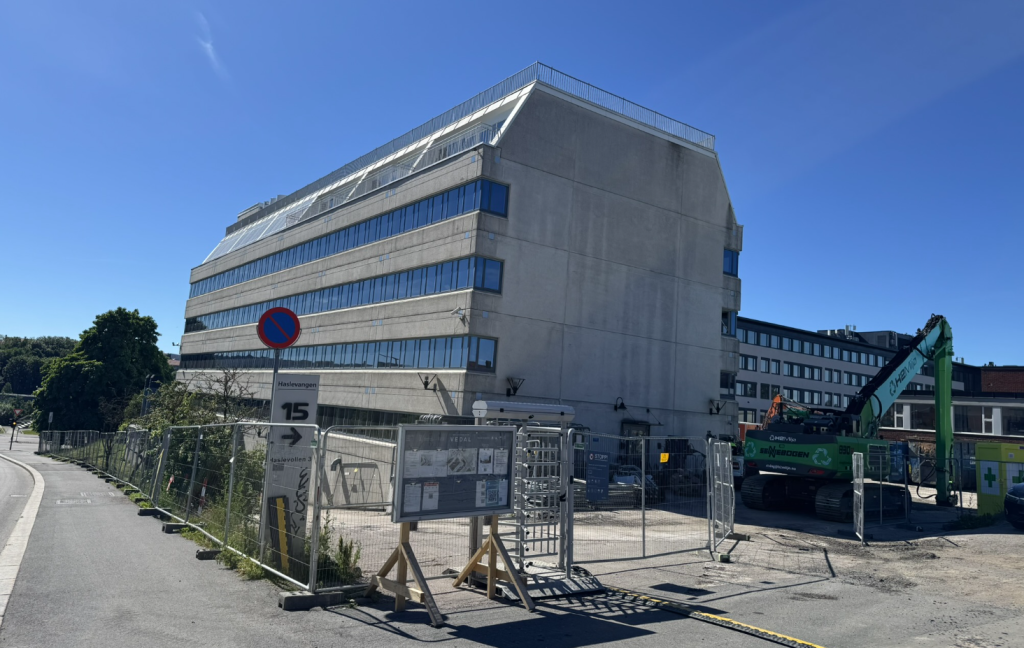

Innvendige rivearbeider er nå ferdigstilt, og eksisterende bygning i Haslevangen 15 er klart for å helrives. Konstruktive rivearbeider starter i morgen, og vil pågå utover høsten.

Riving av bygg er støyende arbeider. Arbeidene innretter seg etter innvilget støydispensasjon fra bydelsoverlegen til en hver tid.

Ved spørsmål/henvendelser til arbeidene, støyende arbeider m.v., ta kontakt med byggeplassledelsen i Vedal.

Status juni 2026

Vedal gjerdet inn byggeplassen rundt månedsskifte mai-juni, og natt til i dag ble det etablert tung sikring ut mot Økernveien 94.

Innvendige rivearbeider og sanering pågår. Det klargjøres for maskinell helriving av bygget, dette settes i gang etter fellesferien. Tyngre maskiner kjøres til byggeplassen i disse dager for å forberede dette.

Ved spørsmål/henvendelser til arbeidene, ta kontakt med byggeplassledelsen i Vedal.

ELVIA – fjerning av eksisterende nettstasjon

ELVIA skal denne uken fjerne eksisterende nettstasjon i bygget. Arbeidet utføres av Omexom på vegne av ELVIA.

Det vil være behov for å sperre av deler av fortauet i en begrenset periode mens arbeidene pågår.

For spørsmål eller henvendelser knyttet til disse arbeidene, vennligst kontakt ELVIA.

Naboinformasjon Haslevangen 15

Vedal Entreprenør AS skal bygge nye Haslevangen 15 på vegne av Haslevangen 15 AS, heleid av Møller Eiendom Norge AS. Dagens bygg helrives, og det skal oppføres et nytt, moderne kontorbygg med navn «Hasle Kraft» på syv etasjer med tekniske rom på taket, samt opparbeides et utendørsanlegg. I tillegg skal det etableres et nytt torg, gangpassasje og midlertidige tilpasninger for fremtidig offentlig vei. Prosjektet skal gi et attraktivt og funksjonelt kontormiljø i området.

Byggetid og fremdrift
Rivearbeider: mai – oktober 2026
Grunnarbeider, VA, plasstøpt betong: september 2026 – februar 2027
Prefab bæresystemer: januar 2027 – oktober 2027
Fasader og tak: juni 2027 – juni 2028
Innredning: juni 2027 – oktober 2028
Ferdigstillelse: November 2028

Denne nettsiden vil benyttes til å kommunisere relevant informasjon til naboer underveis i prosjektgjennomføringen. Vi oppfordrer alle til å abonnere på varsler, dette gjøres ved å gå til forsiden og fylle ut navn og e-post, og trykke «Submit».

Under fanen Byggeplassinfo ligger link til to byggekamera. Disse oppdateres hvert 10. minutt. https://haslevangen15.no/byggeplassinfo/

For mer informasjon om prosjektet, se tiltakshavers nettside https://www.haslekraft.no samt nylig publiserte artikkel om prosjektet:
